La Proiecte se află șantierele pe care ești planificat. Sus de tot cauți după proiect, număr, client sau adresă.

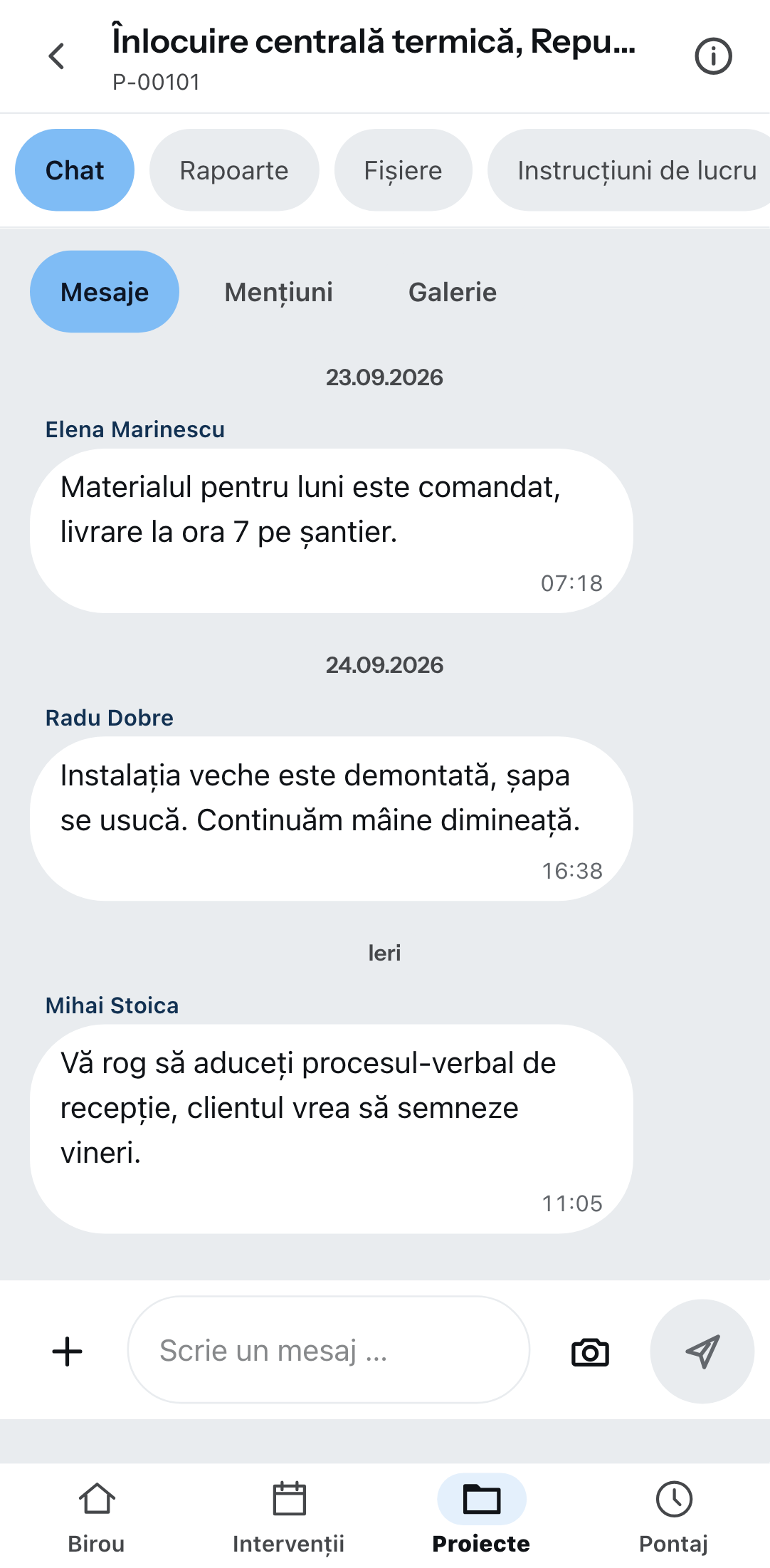

Cele cinci file ale unui proiect

| Filă | Pentru ce |
|---|---|
| Chat | Mesaje către colegi, cu fotografii. Plus Mențiuni și Galerie. |
| Rapoarte | Raport zilnic de șantier, proces-verbal de recepție, măsurătoare. |
| Fișiere | Planurile și fișierele proiectului. |
| Instrucțiuni de lucru | Serviciile din ofertele, devizele estimative, confirmările de comandă și avizele de însoțire a mărfii emise — cu numerele pozițiilor ca în document. |
| Listă de materiale | Materialul din aceleași documente. |
La Informații despre proiect se află numărul, starea, șantierul și persoana de contact — cu un buton pentru apel și unul pentru scris.
Instrucțiunile de lucru și lista de materiale rămân goale cât timp nu este emis niciun document. Ele vin din ofertele, devizele estimative, confirmările de comandă și avizele de însoțire a mărfii ale proiectului. O ciornă nu contează, nici o factură, iar prețuri nu apar niciodată acolo.
Cum scrii un raport
Creează raport, apoi alegi un șablon. Pe care le poți alege le stabilește biroul la Setări → Șabloane și aspect → Șabloane de raport.
Elementele pe care le întâlnești: text, număr, dată, perioadă, imagine, semnătură, client, proiect, companie, locul prestării, angajat, condiții meteo — și măsurătoarea cu măsurare, cantitate și total.
Se semnează cu degetul pe ecran. După aceea Finalizează; Salvează ciorna îl pune deoparte.
Pe șantier, ce nu este salvat este pierdut definitiv. Un raport nu așteaptă în coadă dacă nu ai semnal. Salvează între timp ca ciornă, înainte să cobori în pivniță.
Dacă raportul are modificări nesalvate, Zirko te întreabă înainte să îl părăsești — prin bara de jos, prin săgeata înapoi de sus și la reîncărcarea paginii.
Un raport poate fi modificat doar de cel care l-a creat. Ceilalți îl pot citi.
Poziții din documentul proiectului
În secțiunile Servicii și Material ale unui raport stau, cât timp raportul nu este finalizat, două butoane: Din documentul proiectului și Din datele de bază. Din documentul proiectului arată ofertele, devizele estimative, confirmările de comandă și avizele de însoțire a mărfii emise ale proiectului. Dacă nu este emis niciunul, în locul butonului apare o propoziție care spune asta.
- Sus alegi documentul, dedesubt filtrezi: Servicii, Materiale sau Toate.
- Bifezi pozițiile. Un titlu le selectează și pe toate de sub el.
- Jos apeși „Preia 3 poziții” — numărul crește și scade odată cu bifele.
Prețuri nu apar, iar pozițiile alternative și eventuale lipsesc. Cantitatea o introduci tu — ce s-a executat, nu ce era planificat; dedesubt scrie „Planificat conform documentului: …”. Ce este deja în raport e blocat cu Deja în raport.
Selecția merge și fără semnal, odată ce raportul este deschis. Salvează ciorna are nevoie de semnal.
Cum creezi un proiect
Cine este Mobil – șef de echipă poate crea un proiect prin semnul plus. Obligatoriu este doar numele proiectului. Clientul îl cauți sau îl creezi prin Client nou; adresa șantierului o poți completa cu Preia adresa clientului.
Fără conexiune nu merge — un proiect nou trebuie să se poată deschide imediat după creare. De îndată ce ai din nou semnal, reușește.
Rândurile de adresă — la căutarea adresei ca și în raport — stau în ordinea obișnuită pentru țara respectivă, fără prefixul codului de țară.
Ce nu merge astăzi
- Rapoartele finalizate rămân salvate la proiect. La birou le găsești în proiect, la „Rapoarte”. Un raport nu poate fi trimis din Zirko.
- Fișierele ajung în fila Fișiere doar cu semnal. Fără semnal nu se poate încărca nimic.
- Ce dosare vezi pe telefon stabilește biroul — la Setări → Șabloane și aspect → Fișiere, cu Activează pentru utilizatorii mobili. Dacă nu este activat niciunul, fișierele ajung în dosarul proiectului.
- Lista de proiecte este scurtată: dacă sunt mai multe proiecte decât cele afișate, Zirko scrie asta.
